1、划分施工区域、办公区、生活区
设置隔离围墙、相互独立,但交通方面。如果因场条件限制,进入办公区须经过施工区时,必须设安全防护通道。
2、确定施工主干道和分支施工道路
主干道一般5~6m宽,由施工场地大门至主施工场地,分支施工道路3~4m宽,应沿拟建单位工程周边环通。
3、确定办公区的临时设施布置
根据各方管理人员岗位设置和人员配备,计划好办公室的搭设数置和平面布置位置,配套供水、供电、卫生、排污等设施。
4、确定生活区临时设施布置
根据总劳动力动态计划,设计生活区的宿舍、食堂、浴室、厕所、洗衣水池等设施,配套供水、供电、卫生、排污等设施。
5、确定施工区主要临时设施布置
考虑材料库、工具房、机修间、配电间、钢筋加工间、安装管道加工间等的临时设施布置。
6、确定主要施工场地
施工用的场地要尽量靠近工程施工现场,钢筋加工场、安装管道加工场等要考虑材料加工时半成品或成品的堆放,要考虑运输车辆的进出方便。
7、确定主要材料堆场
尽量靠近加工车间或施工用料现场,要考虑运输车辆的进出方便。
8、确定大型设备的布置位置
塔吊、施工电梯等布置要考虑安装位置便于材料运输,便于设备的安装与拆除,避免相互干扰,避免周边的影响。
9、确定临时用电主配电间和配电箱的布置
施工临时用电至少三配电,考虑缩短供电经路架设总路程,可以在适当位置布置分配电间,配电间下设两级配电箱和三级配电箱。大型设备用电要单独设立供电线路。两级配电箱和三级配电箱要尽量靠近用电现场。
10、确定供水线路和供水点的布置(包括高层建的消防用水)
施工区的用水点每个单工程四周要均匀布置,高层建筑要有专用高压水泵将水送对施工用水楼层,沿建筑物的高度设置D100的消防供水管,每层配消防箱。
11、确定排水和排污系统的布置
现场的雨水排放要有组织,用水紧缺地区,要考虑雨水、污水回收利用,设计雨水、污水沉淀回收再利用设备和沉淀后的排放系统。

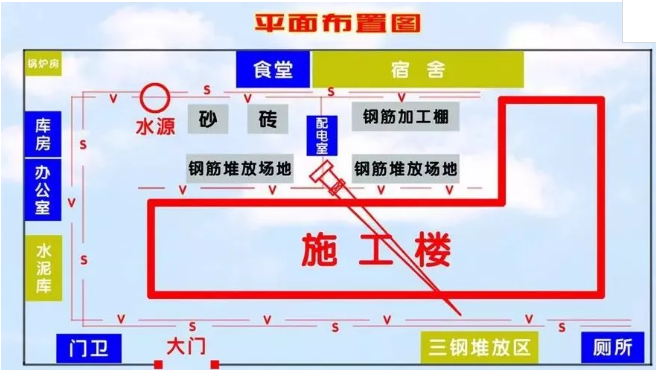

12、绘图要按比例布置各种临时设施、施工设备和材料堆场;
13、三个区域既要有明显隔离,连通三个区域的道路又要安全、方便。
14、大型设备的布置要考虑安装、拆卸方便,还要考虑使用方便,要详细阅读和分析单位工程的建筑与结构图纸。
15、施工区临时工棚要充分考虑有足够的可操作的空间,材料进出的方便。
16、道路的设计要充分考虑材料运输车辆的行走和回转场所。
17、材料堆放区要便于运输车辆的回转。
18、办公区的充分考虑施工管理人员的分工特性分配办公室,要考虑提供给业主、监理单位和各专业分包施工队伍的办公场所。
19、生活区要考虑劳动力高峰期的最大可能居住人数来设计宿舍、食堂、浴室、厕所的规模。
20、要考虑劳动生产人员交通工具的停放点,必要时提供充电设施。
经职院官方公众号
办公室电话:0771-6301430
传真:0771-6301345
招生电话:0771-6306381 6306382(兼传真) 6306383
